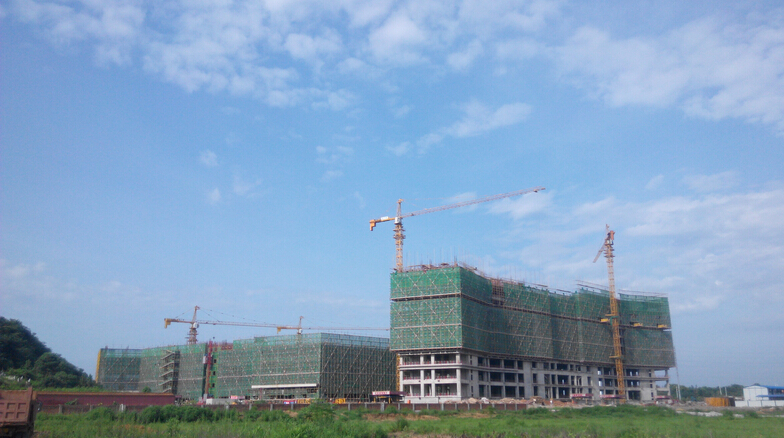

2014年6月我院異地新建工程項目進展
一期工程:本月住院大樓第10層樓面已完成,第11層第1塊區域樓面已完成,第11層第2、3塊區域樓面模板已制作完成,第12層第1塊區域支模架已搭建完成(住院大樓每層分為3塊區域,序號自西向東依次編號)。住院大樓基坑回填土工程已基本完成。門診醫技大樓第5層樓面已完成,第5層第1至9塊區域頂板支模架已搭建完成(門診醫技大樓每層分為17塊區域,序號自西向東、由南往北依次編號)。
二期工程:基樁試驗工程已完成。
7月份預計完成住院大樓第11層至第14層樓面;完成門診醫技大樓第5層頂板;完成住院大樓及門診醫技大樓施工電梯的安裝;二期工程設計施工圖完成出圖。
