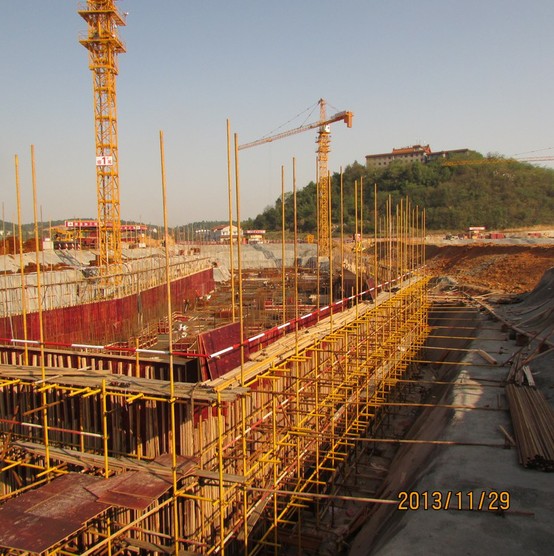

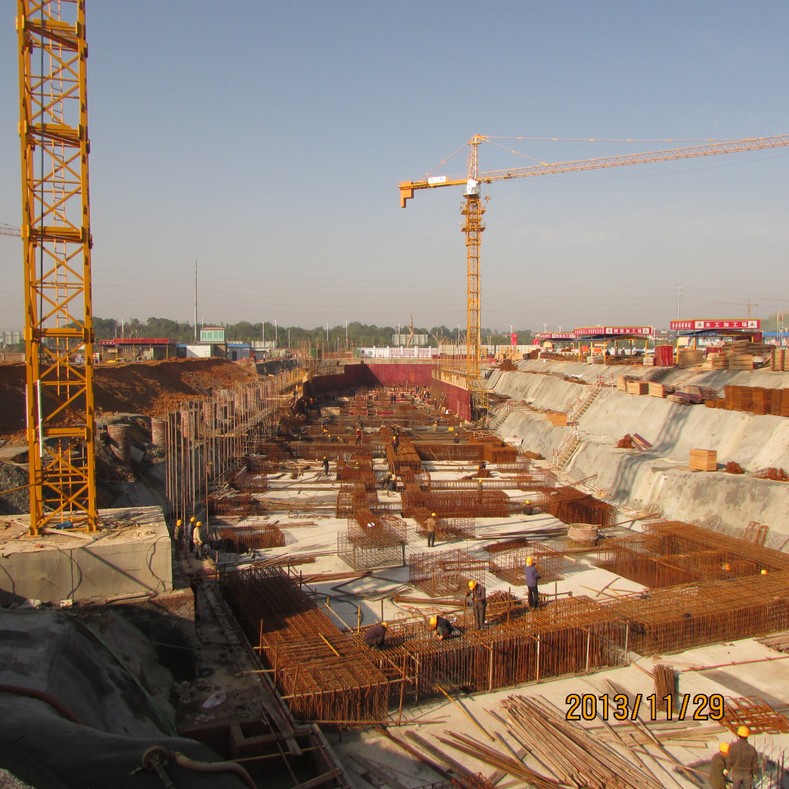

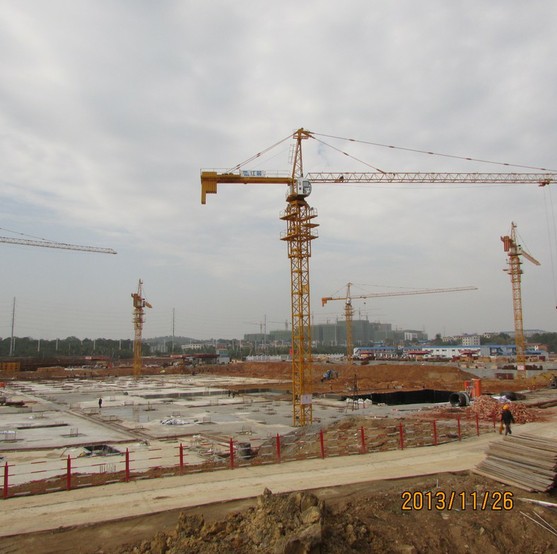

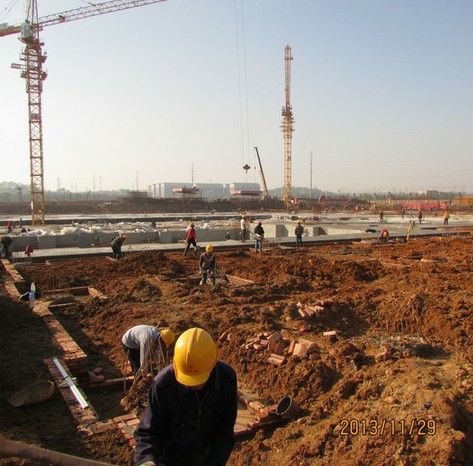

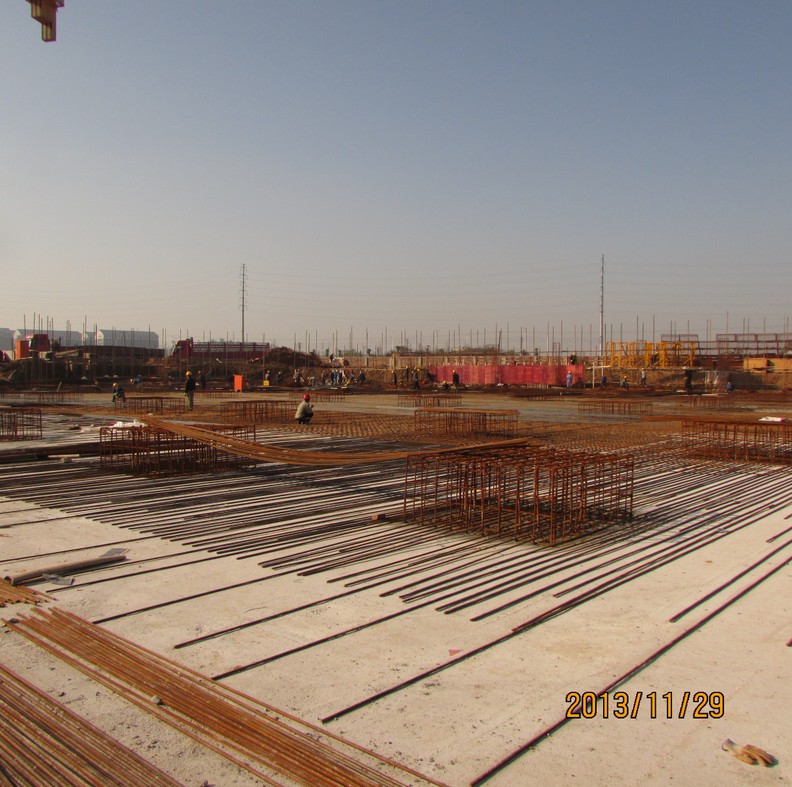

2013年11月我院異地擴建工程項目進展 發布時間:2013年12月3日 預覽:13710次 2013年11月我院異地擴建工程項目進展 一期工程:住院大樓已完成防水第一階段工程,2/5承臺鋼筋籠的制作;門診醫技大樓門診醫技大樓已完成411個樁基澆筑,鑿樁頭,4/5的地模砌筑,1/5防水第一階段工程。二期工程:已完成場地平整工作。 計劃12月5日完成住院大樓底板砼澆筑。12月15日完成門診醫技大樓4/5砼墊層澆筑及防水的鋪貼,1/5底板鋼筋綁扎驗收及底板砼澆筑。 (門診醫技大樓底板及承臺鋼筋籠制作) (門診醫技大樓施工現場) (施工現場) (住院大樓底板及承臺鋼筋籠制作) (住院大樓施工現場)
